Proyecto

General

Perfil

Gantt

Filtros

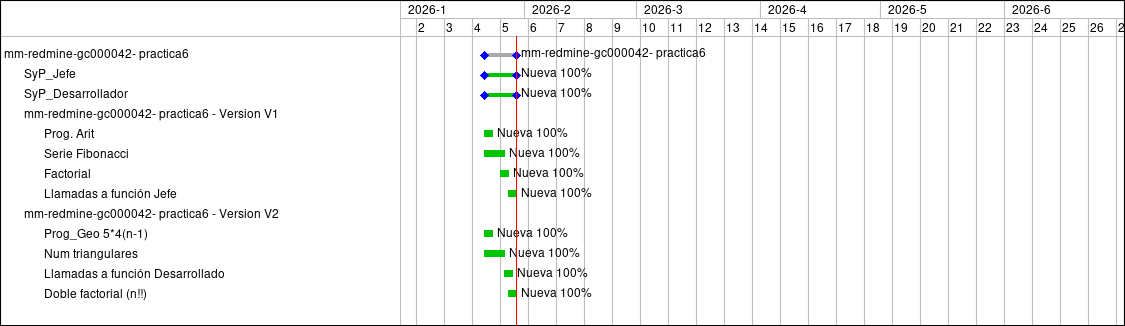

Acercar Alejar « Diciembre 2025 | Febrero »

meses de Aceptar Anular

Tarea #252: SyP_Jefe
Tarea #253: SyP_Desarrollador
Tarea #212: Prog. Arit
Tarea #216: Serie Fibonacci
Tarea #213: Factorial
Tarea #218: Llamadas a función Jefe
Tarea #205: Prog_Geo 5*4(n-1)
Tarea #207: Num triangulares
Tarea #210: Llamadas a función Desarrollado
Tarea #208: Doble factorial (n!!)

Estado

Nueva
Nueva
Nueva
Nueva
Nueva
Nueva
Nueva
Nueva
Nueva
Nueva

Prioridad

Normal
Normal
Normal
Normal
Normal
Normal
Normal
Normal
Normal
Normal

Actualizado

2026-01-22 17:58
2026-01-22 17:58
2026-01-22 17:57
2026-01-22 17:58
2026-01-22 17:58
2026-01-22 17:58
2026-01-22 17:58
2026-01-22 17:58
2026-01-22 17:58
2026-01-22 17:58


2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26



mm-redmine-gc000042- practica6




Nueva 100%
Tarea #252: SyP_Jefe

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-22
Fecha fin: 2026-01-29
Asignado a:
Prioridad: Normal




Nueva 100%
Tarea #253: SyP_Desarrollador

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-22
Fecha fin: 2026-01-29
Asignado a:
Prioridad: Normal



Nueva 100%
Tarea #212: Prog. Arit

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-22
Fecha fin: 2026-01-23
Asignado a: Sergio Grande Bueno
Prioridad: Normal



Nueva 100%
Tarea #216: Serie Fibonacci

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-22
Fecha fin: 2026-01-26
Asignado a: Sergio Grande Bueno
Prioridad: Normal



Nueva 100%
Tarea #213: Factorial

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-26
Fecha fin: 2026-01-27
Asignado a: Sergio Grande Bueno
Prioridad: Normal


Nueva 100%
Tarea #218: Llamadas a función Jefe

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-28
Fecha fin: 2026-01-29
Asignado a: Sergio Grande Bueno
Prioridad: Normal



Nueva 100%
Tarea #205: Prog_Geo 5*4(n-1)

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-22
Fecha fin: 2026-01-23
Asignado a:
Prioridad: Normal



Nueva 100%
Tarea #207: Num triangulares

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-22
Fecha fin: 2026-01-26
Asignado a:
Prioridad: Normal



Nueva 100%
Tarea #210: Llamadas a función Desarrollado

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-27
Fecha fin: 2026-01-28
Asignado a:
Prioridad: Normal


Nueva 100%
Tarea #208: Doble factorial (n!!)

Proyecto: mm-redmine-gc000042- practica6
Estado: Nueva
Fecha de inicio: 2026-01-28
Fecha fin: 2026-01-29
Asignado a:
Prioridad: Normal


Exportar a: PDF PNG
